今日 5 道练习题,请先独立思考,再查看每题答案和解析。
第1题(来源:第二章 项目管理【绿带】)
某工厂加工零件,已知某天生产了24个产品,经检验,共发现12个缺陷,则RTY和DPU分别是多少?
A、RTY=0.5,DPU=0.6065
B、RTY=0.5,DPU=0.5
C、RTY=0.6065,DPU=0.5
D、RTY=0.083,DPU=0.5
正确答案:C
解析:《六西格玛绿带》第二章 P53
计算公式:
DPU(单位产品缺陷数)=D(缺陷数)/U(抽取的产品数)=12/24=0.5
RTY=FTY1*FTY2*FTY3..FTYn(此题仅一个工序)=FTY=e^(-DPU)=e^-0.5=2.71828^-0.5=0.6065
第2题(来源:第二章 项目管理【绿带】)
某服务公司设计的顾客信息调查表上共有8个栏目,这些栏目由客服人员填写,在过去的三个月内,共填写了1835份调查表,经核查,这些调查表中共发现漏填、填写错误以及字迹模期无法辨认等缺陷83处,如果以每个栏目作为缺陷机会,则该填表过程中的DPMO是多少?
A、45232
B、0.5654
C、5654
D、0.045
正确答案:C
解析:《六西格玛绿带》第二章 P53
DPMO计算公式。
DPMO=缺陷数*10⁶/(缺陷机会数*样本量)
=83*10⁶/(8*1835)=5654
第3题(来源:第二章 项目管理【绿带】)
“团队已经成为了一个具有高度凝聚力并能够以群体解决问题”是团队发展4个阶段中的哪个阶段的特征?
A、形成期
B、震荡期
C、规范期
D、执行期
正确答案:D
解析:《六西格玛绿带》第二章 P62
阶段4:执行期。在此阶段,团队已经成为一个具有高度凝聚力的整体。团队成员对他人的优缺点以及他们如何完成使命了如指掌,并能够群体解决问题。在此期间,团队在实现目标上取得重大进展,团队领导/组长可以更多地授权。
第4题(来源:第二章 项目管理【绿带】)
有一种项目管理工具,它可以针对某一问题,充分收集各种经验、想法和意见等资料,然后通过图表进行汇总,并按其相互关系之间的紧密程度归纳整理,目的是明确问题,统一认识,最终解决问题,这种工具最可能是()
A、亲和图
B、关联图
C、树图
D、矩阵图
正确答案:A
解析:《六西格玛绿带》第二章 P66
2.6.1亲和图
亲和图(affinity diagrams)是由日本学者川喜田二郎(Kawakita Jiko)于1970年前后研究开发并加以推广的一种质量管理方法,又称 KJ法。所谓亲和图法,就是针对某一问题,充分收集各种经验、知识、想法和意见等语言、文字资料,通过图表进行汇总,并按其相互间的亲和性归纳整理这些资料,使问题得以明确,统一认识和协调工作,以利于问题的解决。
第5题(来源:第二章 项目管理【绿带】)

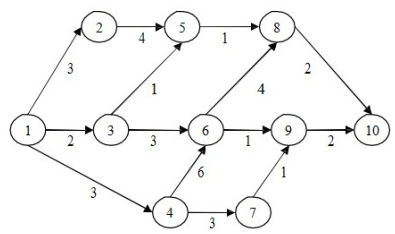

下述网络图中,关键路径是?(时间单位:天)
A、①-③-⑥-⑧-⑩
B、①-③-⑥-⑨-⑩
C、①-④-⑥-⑧-⑩D、①-④-⑥-⑨-⑩
正确答案:C
解析:《六西格玛绿带》第二章 P74
网络图也称箭条图或矢线图。利用网络图进行计划安排和优化的方法称为网络计划技术,在我国也称为统筹法,把推进计划所必需的各项工作按时间顺序和从属关系,用网络形式表示为一种“矢线图”。
关键路线上的工序称为关键工序。由于只有通过压缩关键路线上的活动时间,才能使整个工期缩短,因此关键路线上的活动是影响整个工程的主要因素,这就是“关键”一词的由来。关键路线是网络图中一个极其重要的概念。关键路线又称主要矛盾线,其周期决定了整个作业进度的周期。A选项是2+3+4+2=11、B选项是2+3+1+2=8、C选项是3+6+4+2=15、D选项是3+6+1+2=12
所以,正确答案是:C
